ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ

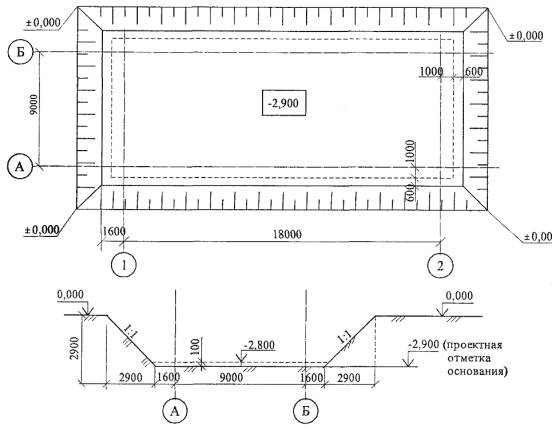

6.1. Технико-экономические показатели в технологической карте определены для случая разработки грунта II группы при отсутствии грунтовых вод с откосами 1:1 экскаватором с гидравлическим приводом, оборудованным ковшом обратная лопата вместимостью 1,0 м3, по рисунку 4 при геометрических размерах котлована по осям 1-2 - 18 м, по осям А-Б - 9 м. Рисунок 4 - Пример геометрии котлована для цифровых расчетов Состав звеньев (бригад) по профессиям и распределение работ между ними приводится в таблице 7. Таблица 7 - Состав звена по профессиям
6.2. Затраты труда и машинного времени на разработку грунта котлована подсчитаны по «Единым нормам и расценкам на строительные, монтажные и ремонтно-строительные работы», введенным в действие в 1987 г., и представлены в таблице 8. 6.3. Продолжительность работ на разработку грунта котлована определяется календарным планом производства работ согласно таблице 9. 6.4. Технико-экономические показатели при пересчете на 1000 м3 разрабатываемого грунта экскаватором составляют: объем работ, м3: фактический 1055 приведенный 1000 затраты труда, чел.-ч.: 2,75 рабочих 2,9 машиниста 23,41 затраты машинного времени, маш.-ч 23,41 продолжительность работы, ч 23,0 Таблица 8 - Калькуляция затрат труда и машинного времени Измеритель конечной продукции - 1055 м3.

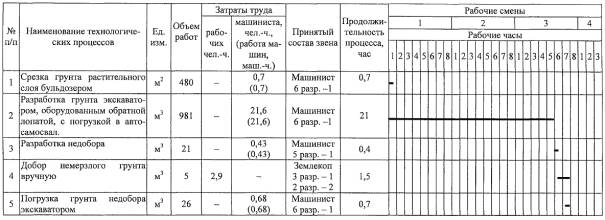

Таблица 9 - Календарный план производства работ Измеритель конечной продукции - 1055 м3 котлована
|
