Разделы: Автомобили Астрономия Биология География Дом и сад Другие языки Другое Информатика История Культура Литература Логика Математика Медицина Металлургия Механика Образование Охрана труда Педагогика Политика Право Психология Религия Риторика Социология Спорт Строительство Технология Туризм Физика Философия Финансы Химия Черчение Экология Экономика Электроника

Обратный анализ - определение поздних сроков завершения операций





Обратный анализ начинается с самой последней операции сетевого графика.

Каждый раз, выполняя шаг назад к началу сетевого графика, необходимо вычитать время рассматриваемой операции из общей продолжительности проекта в целом, с тем, чтобы определить сроки ее самого позднего возможного начала (LS) и окончания (LF) выполнения. За исходную временную точку при выполнении обратного анализа выбирается время позднего окончания самой последней операции проекта. В этой операции данное время совпадает с временем раннего окончания ее выполнения (EF) (или в случае нескольких завершающих операций, операции с самым большим (EF)). В некоторых случаях имеются установленные крайние сроки продолжительности проекта, тогда будут использоваться именно эти сроки. Предположим, что мы можем принять EF предполагаемого окончания проекта (ТЕ) равным 235 рабочим дням. LF для операции Н становится 235 рабочих дней (EF ~ LF) (см. рис. 2.7).

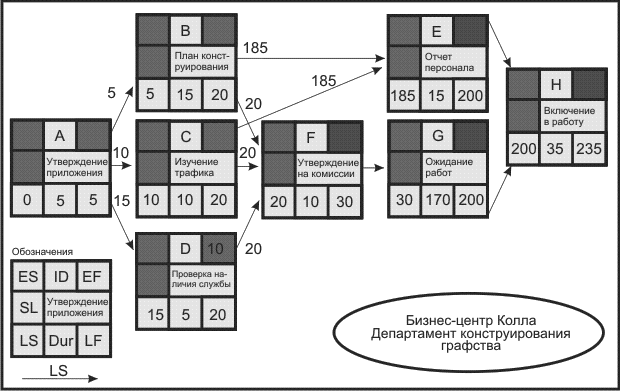

Рис. 2.7. Обратный анализ сетевого графика для проекта создания бизнес-центра



Обратный анализ похож на прямой. Выполняя его, следует помнить три вещи:

1. Вы вычитаете время операции на каждом шаге, начиная с последней операции проекта (LF - Dur = LS).

2. Вы переносите LS на предшествующую операцию и приравниваете ей LF к ней, если

3. Предшествующая операция не является операцией дробления; в противном случае вы выбираете наименьший LS из всех операций, которым данная операция дает начало, и приравниваете к этому значению ее LF.

Давайте применим эти правила к нашему примеру с бизнес-центром Колла. Начинаем с операции Н (включение в работу) и ее LF в 235 рабочих дней, LS для операции Н оказывается равным 200 рабочих дней (LF - Dur = LS или 235 - 35 = 200).

LS для операции Н становится LF для операций Е и G. LS для операций Е и G становится соответственно 185 (200 - 15 = 185) и 30 рабочих дней (200 - 170 = 30).

LS для операции G становится LF для операции F, и ее LS становится 20.

Здесь мы видим, что операции В и C являются операциями дробления, которые связаны с операциями Е и F. Поздний финиш для операции В контролируется LS операций Е и F. LS для операции Е - 185 дней и для операции F - 20 дней. Идите по стрелке назад от операций Е и F к операции В.

Отметим, что время LS для операций Е и F помещено в правый блок, и вы можете выбрать наименьшее время - 20 дней.

Заключительная операция В может быть завершена за 20 дней; в противном случае выполнение операции F задержится, задержится и выполнение проекта.

LF для операции C идентично операции В, поскольку она также определяет LS операций Е и F.

Операция D просто получает свое позднее окончание (LF) от операции F.

Вычислив LS (LF - Dur = LS) для операций В, C, D, мы можем определить LF для операции А, которая является операцией дробления.

Окончание операции А определяется операцией В, которая является наименьшим LS для операций В, С и D.

Так как LS для операции В составляет период времени 5, LF для операции А - 5, и ее LS - период времени - 0.

Обратный анализ завершен, и сроки последней операции известны.







Дата добавления: 2015-08-12; просмотров: 356. Нарушение авторских прав; Мы поможем в написании вашей работы!




Расчетные и графические задания Равновесный объем - это объем, определяемый равенством спроса и предложения...


Кардиналистский и ординалистский подходы Кардиналистский (количественный подход) к анализу полезности основан на представлении о возможности измерения различных благ в условных единицах полезности...


Обзор компонентов Multisim Компоненты – это основа любой схемы, это все элементы, из которых она состоит. Multisim оперирует с двумя категориями...


Композиция из абстрактных геометрических фигур Данная композиция состоит из линий, штриховки, абстрактных геометрических форм...

ОПРЕДЕЛЕНИЕ ЦЕНТРА ТЯЖЕСТИ ПЛОСКОЙ ФИГУРЫ Сила, с которой тело притягивается к Земле, называется силой тяжести...

СПИД: морально-этические проблемы Среди тысяч заболеваний совершенно особое, даже исключительное, место занимает ВИЧ-инфекция...

Понятие массовых мероприятий, их виды Под массовыми мероприятиями следует понимать совокупность действий или явлений социальной жизни с участием большого количества граждан...

Концептуальные модели труда учителя В отечественной литературе существует несколько подходов к пониманию профессиональной деятельности учителя, которые, дополняя друг друга, расширяют психологическое представление об эффективности профессионального труда учителя...

Конституционно-правовые нормы, их особенности и виды Характеристика отрасли права немыслима без уяснения особенностей составляющих ее норм...

Толкование Конституции Российской Федерации: виды, способы, юридическое значение Толкование права – это специальный вид юридической деятельности по раскрытию смыслового содержания правовых норм, необходимый в процессе как законотворчества, так и реализации права...

Studopedia.info - Студопедия - 2014-2026 год . (0.012 сек.) русская версия | украинская версия
